雙橋單元XH0201-08B地塊保障房項目,位于西湖區雙橋單元,屬于配售型保障房項目;總建筑面積為157242平方米,其中地上總建筑面積為98342.0平方米,地下總建筑面積為58900.0平方米;主要包括16幢15-17層住宅樓、1幢2層入口大堂兼售樓處及1層的配套用房、物業辦公用房、物業經營用房、垃圾站等組成,局部有2層整體地下室;整體地下室采用樁徑450毫米的預制方樁施工,入口大堂采用樁徑為600毫米的鉆孔灌注樁;地下二層周邊圍護樁采用鉆孔灌注樁+組合型鋼支撐,止水帷幕是三軸攪拌樁;地下一層周邊采用:HC工法樁結合斜向支撐樁的支護形式。
該項目于2024年6月中旬中標,7月4日正式開工,樁基施工于今年7月4日至10月7日期間完成了預制方樁6212根,圍護樁482根,三軸圍護樁641幅等,打樁施工階段的監理任務;目前主要開展東南角角撐及售樓部區域土方開挖外運工作。

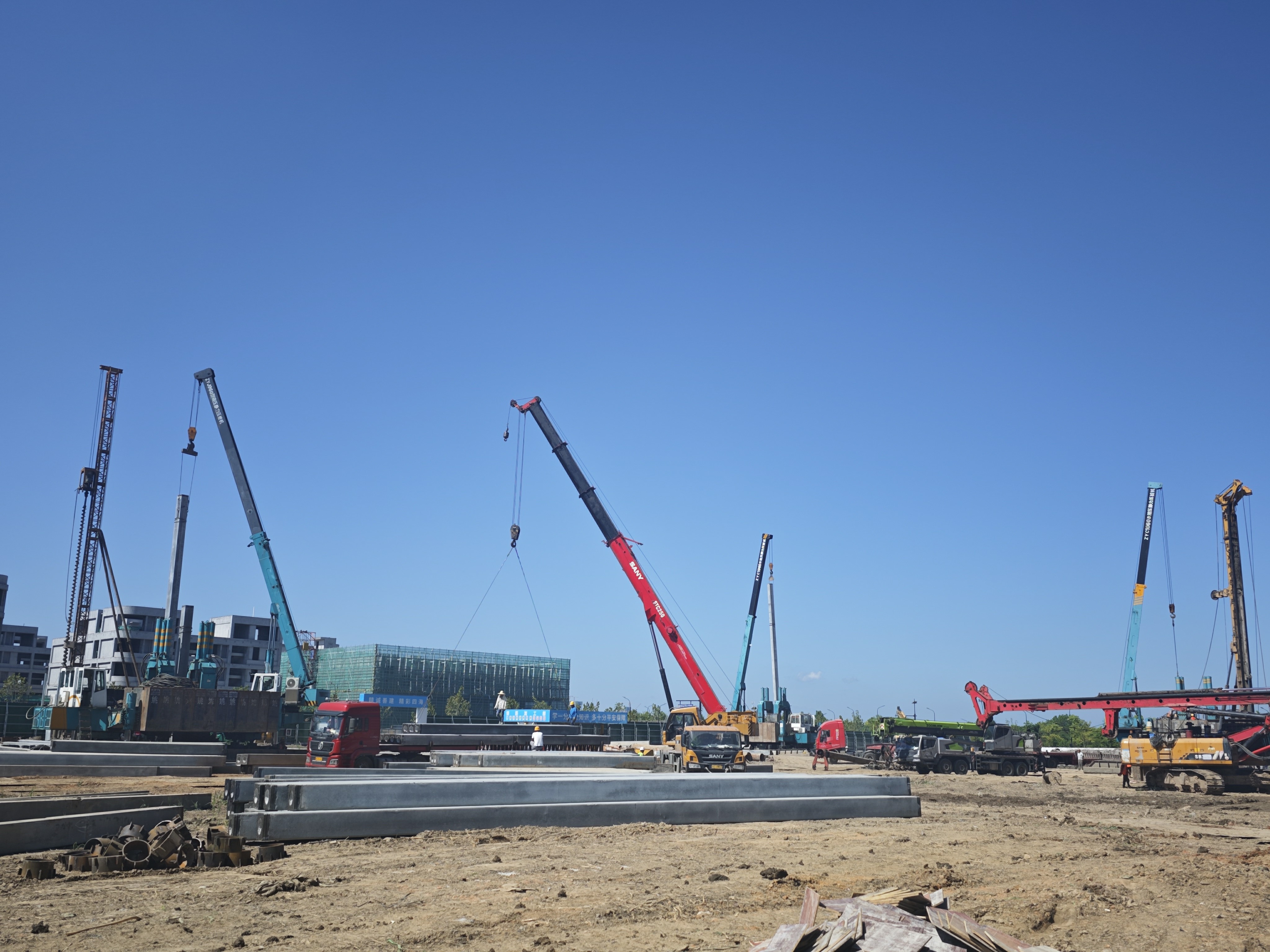

本項目中標后,時間緊、任務重,公司迅速組建監理項目部,積極配合建設方抓緊實施開工工作。由7月初一開始2臺靜壓機進場逐步增加至6臺靜壓機、3臺旋挖、1臺三軸攪拌樁機,逐步推進樁基施工。打樁期間剛好是杭州的大夏天,7、8月份連續幾周都面臨近40多度的高溫,對我們現場戶外施工監理都是巨大考驗。
監理項目部每天關注天氣預報,氣象預警等通知要求,落實上級部門高溫施工措施的執行,督促施工方制定了干兩頭歇中間避開高溫措施,工作時間調整為從早上6點-晚上10點,加班加點并落實降溫防暑保障工作。在3個月內順利完成了樁基施工任務。

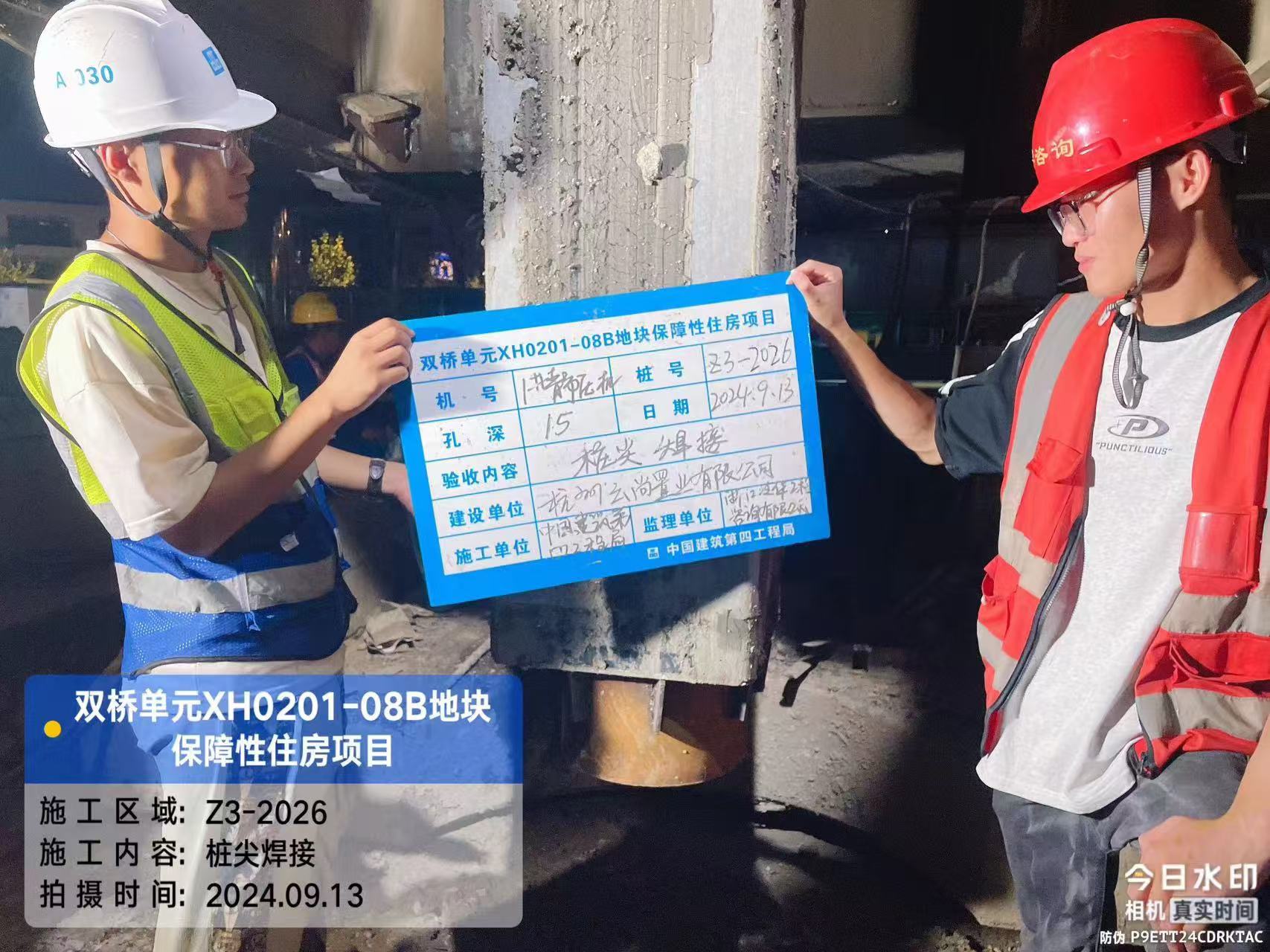

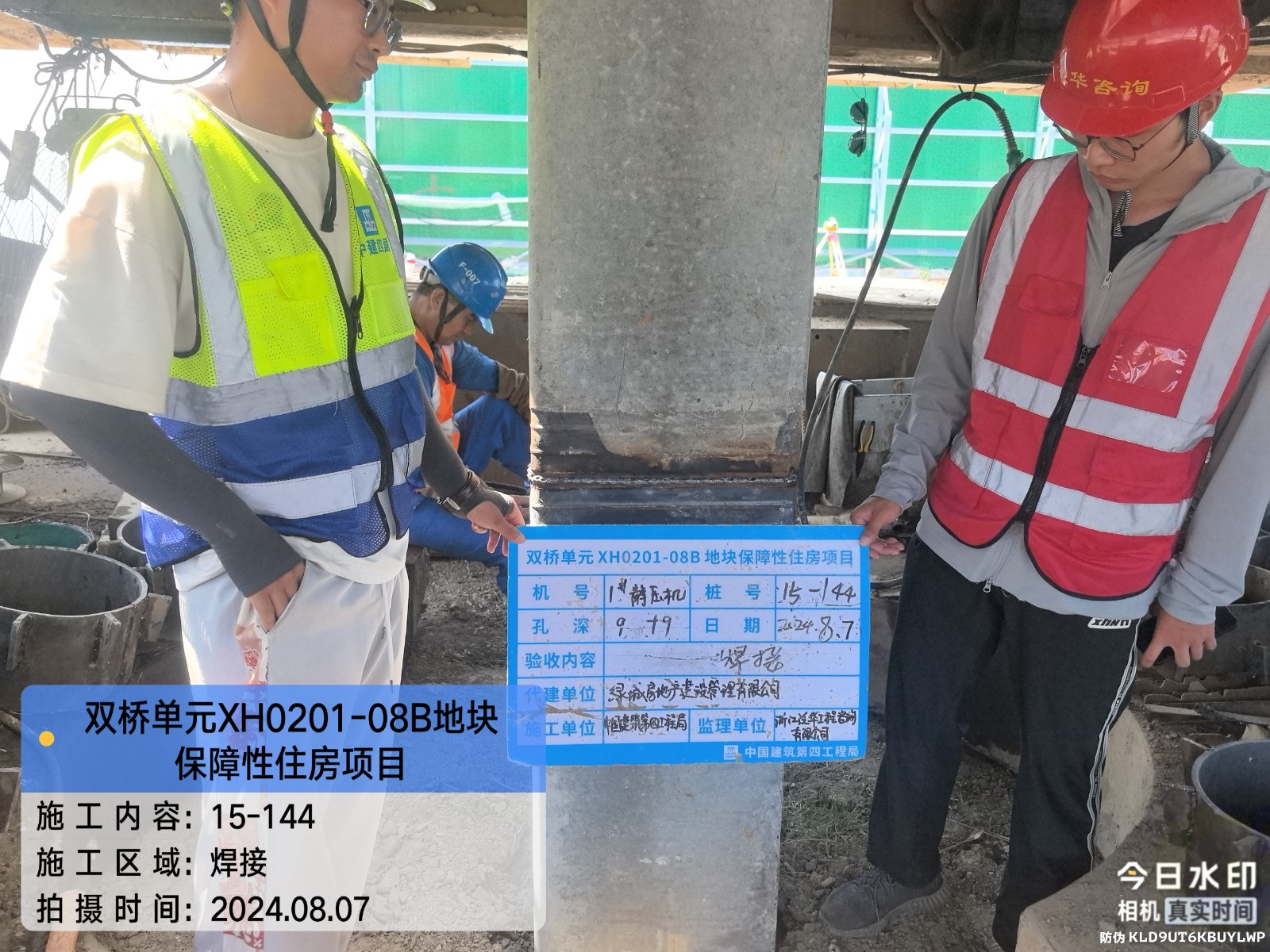

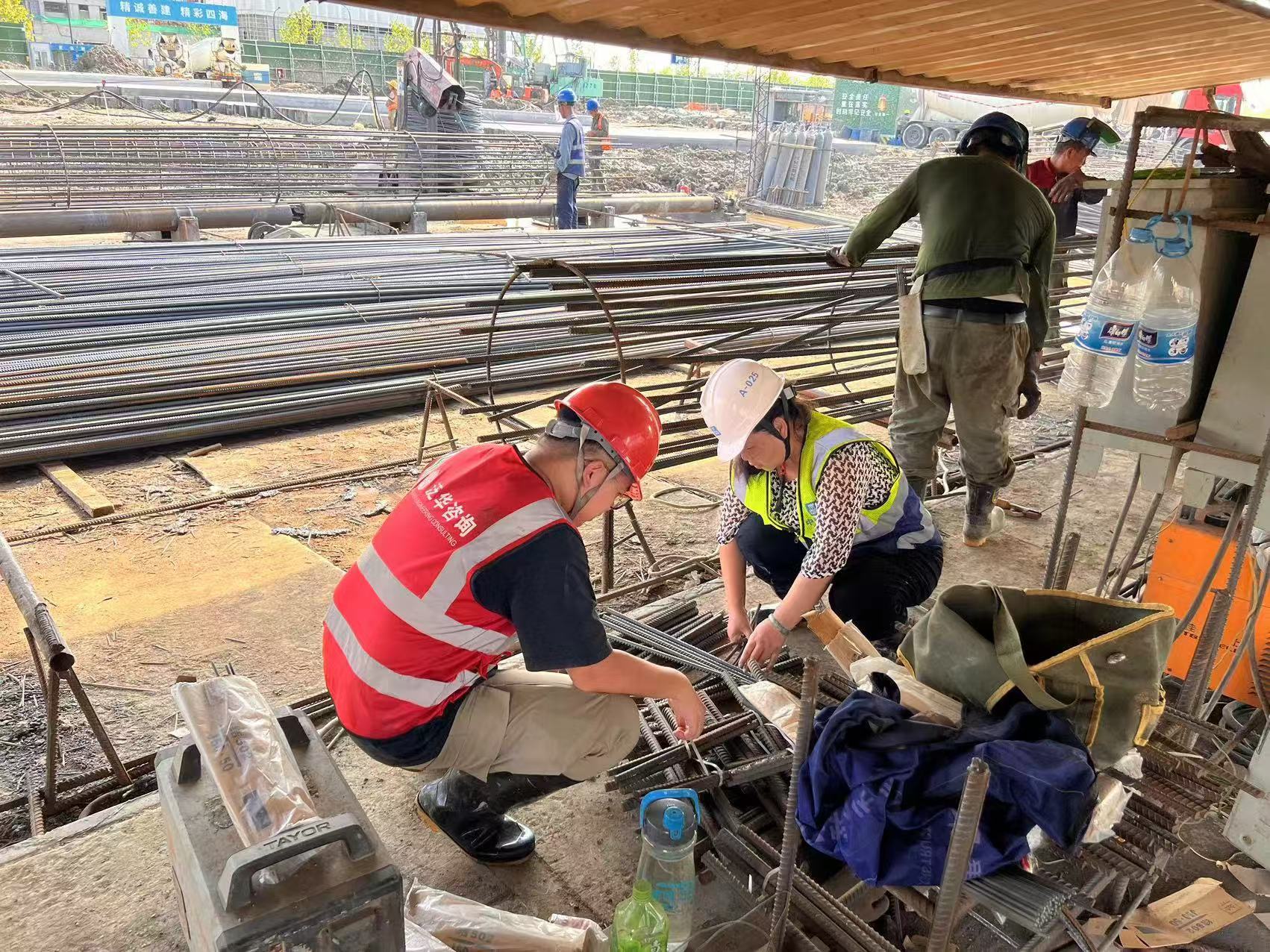

在監理過程中,我方落實樁基施工監理控制要點的交底,專監加強對進場鋼筋、方樁、水泥等材料驗收、觀感檢查,現場旁站人員對樁尖、樁身、鋼筋籠焊接制作等嚴格要求:焊縫飽滿、搭接到位,并對預制樁觀感質量、定位、標高,鉆孔灌注樁的樁長、清孔、沉渣測量、砼澆筑等施工嚴格監管,保質保量保安全地推進現場工作。

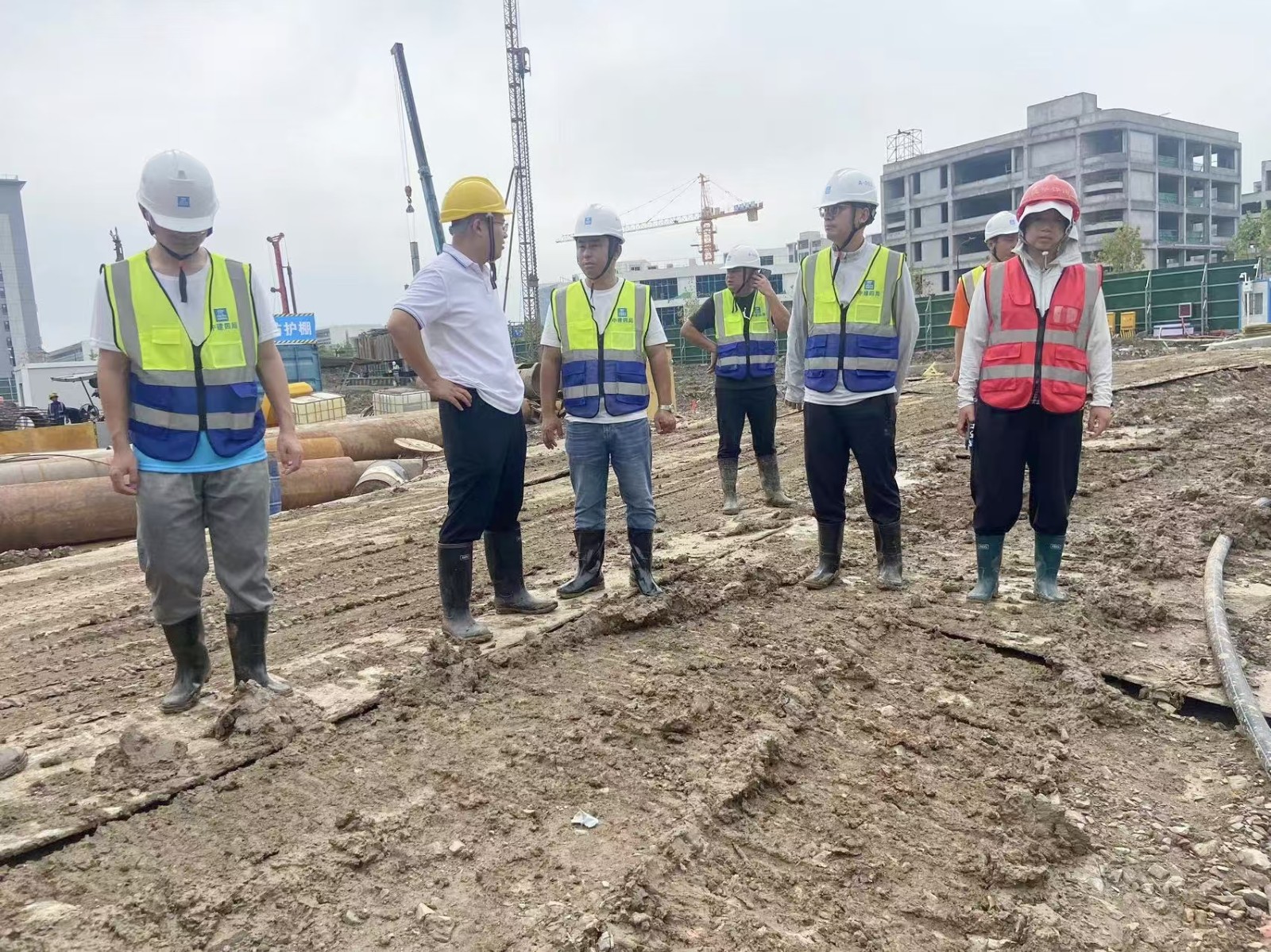

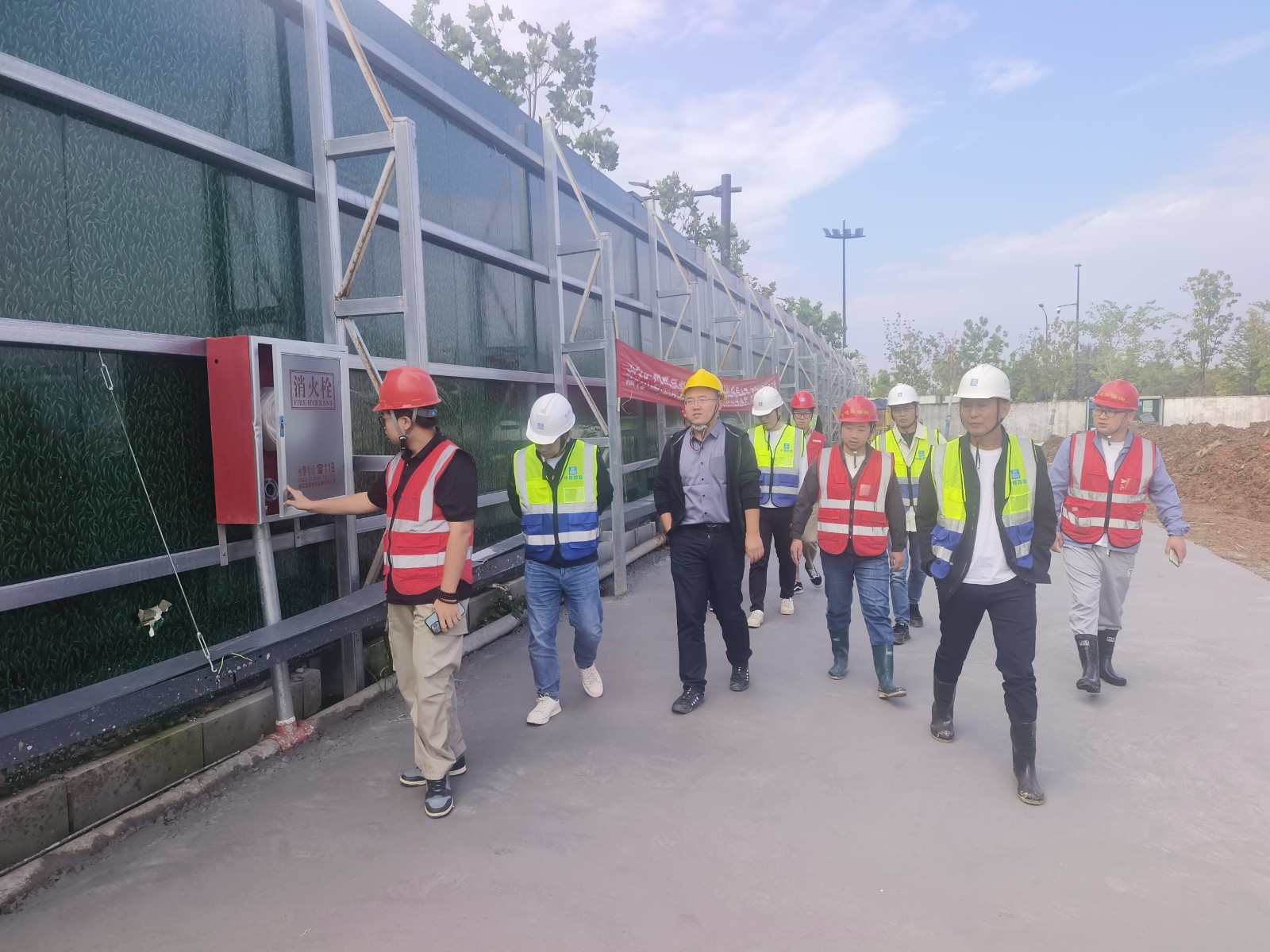

在日常監理工作中,時刻督促施工方重視安全預防思想意識,組織消防演練;每周組織安全周檢、監理例會,每日落實安全巡查;對樁機施工場地要求施工方提前平整夯實,針對強降雨、臺風影響天氣,督促施工方加強抽排水,落實防汛抗臺物資,做好值班值守并協助施工方組織場內工人及時轉移避難場所,確保了人身安全。
樁基施工的順利結束也為下一步基坑開挖地下室、主體施工奠定了基礎。后續我們監理項目部將再接再厲,秉承公司“科學管理,務實創新,優質服務,講求信譽”的理念,全力做好本項目的土方開挖、型鋼組合支撐、地下室及主體結構施工的監理工作,為保障房項目構筑質量安全現場監管的堡壘。
