杭州大會展中心一期項目以錢塘江畔“風帆”為整體造型設計,采用杭扇與絲綢兩大杭州代表元素??傆玫孛娣e達1110畝,建筑面積134萬方,總投資超200億元,室內凈展面積達30萬方,分兩期建成。一期項目地上鋼結構主體鋼量超過12萬噸,單體跨度超過80米,單層高度超42米,施工難度大、工藝復雜。作為臨空會展商務區域內首個標志性、引領性重大項目,杭州大會展中心就在錢塘江畔,距機場直線距離僅3公里,距離杭州主城區20公里,在1號線地鐵上蓋場館。
目前,杭州大會展中心一期項目主體結構全部驗收完成,預計在明年4月底竣工驗收。項目設置8個展館、10個展廳,可滿足展會、賽事、演唱會等各類需求。2024年第三屆全球數字貿易博覽會和第四屆智能冷鏈展已確定正式落戶杭州大會展中心。作為浙江省“百千萬”工程、杭州市重點工程,杭州大會展中心按照新一代會展綜合體標準設計,設置了會議展覽、賽事活動、高端酒店、商業服務、綠色辦公等多種復合業態功能,打造獨具特色的會展商務公共空間。

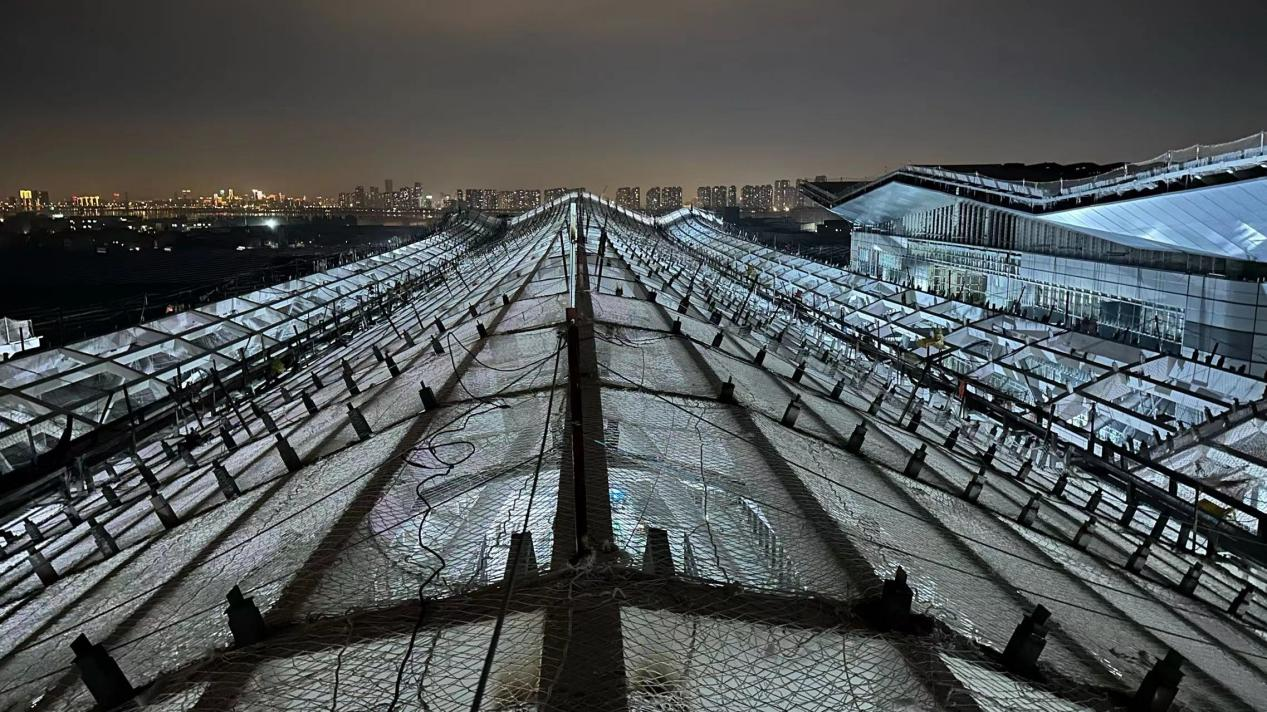

為達到2024年4月底前竣工驗收的工作,目前8個主展館已進入裝飾裝修階段,地下室土建及管線安裝完成95%,地上綜合管線整體完成75%,金屬屋面完成90%,外立面幕墻完成90%,精裝完成30%,中廊工程完成整體約30%,室外工程剛進場施工,剩余工程工期較緊,整個工程處于全面趕工狀態。
臨空集團在第三階段“百日攻堅”已明確了工期要求,現場剩余工作量巨大,工期剩余不多的情況下,施工總承包單位在短期內已將作業人員增至4500余人,各類機械設備1200余臺,以夜班施工、合理安排工作面等措施進行趕工。
監理項目部為應對施工總承包單位的趕工措施,更好的配合工程現場進度的實際需要,及時召開專題會議進行調整,取消周末休假制度,改為周一至周末分批輪休,以保證每天現場有足夠的監理人員來完成各項工作。同時項目部配合夜間施工安排6名值班人員,上下班時間與現場同步。對進場原材料做到隨到隨檢,對需要監理見證和驗收部分做到隨報隨檢,爭取材料驗收和隱蔽驗收及時。對質量安全進度各建專業群進行匯報,對現場進度進行實時跟蹤,及時曝光及糾偏處理,對發現的質量問題要求立即進行整改,安全隱患做到發現即消除,既做到滿足趕工的同時,也滿足建設工程質量安全要求。
在趕工期期間最容易發生安全事故,針對本工程跨度大,高空作業多,機械設備多的特點,為保障趕工期間的安全,梳理重大安全隱患派專職安全員每日巡查,發現隱患及時通知整改消除隱患,每周組織安全周檢,督促施工單位做好新進人員的三級教育及技術交底,每日對一個場館進行安全文明專項檢查并進行通報,為最終按時竣工做好安全保障工作。
在參建各方的努力下,目前工程進度在有條不紊地朝著可期目標前進。我監理項目部有決心也有信心打好這次攻堅戰。
